2月10日,徐州政府书记信箱,答复徐州市民关于城东大道的建设问题。其中,有一个重点引起了小编的注意。 网友的主要问题为:目前城东大道高架正在施工,预计2020年上半年通车,东至徐贾快速路。再往东的徐庄和大许作为徐州经济洼地以及规划中的陇海新城,也很急切的需要修建高架等基础设施来实现快速发展,建议以后时机成熟是否可以将城东大道高架再东延至外环路?

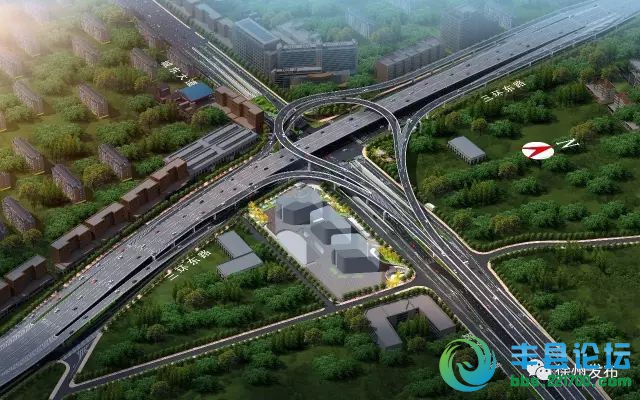

随着未来徐州市城东新区的快速发展,徐庄、大许、陇海新城等组团与中心城区的快速化联系将持续增强。由于高架路对城市分割严重,造价较高,在城市非密集建成区,快速化改造一般考虑地面主辅路结合的形式等。同时,道路快速化改造必须与外环公路、G311改线等工程相协调,才能有效进行客货分离,提高城市交通的运营效率,减少货车干扰,具体道路建设事宜需交通部门组织研究。 同时,我局也从自身职能出发,在目前徐州国土空间总体规划(2020-2035年)编制中,充分研究作为远期预留,利用目前G311线位,城东大道快速化改造继续东延至外环,支撑东部组团和中心城区一体化发展,统筹纳入下一步徐州国土空间总体规划中,并按程序报批。明确了城东大道快速化改造将继续东延至外环,支撑东部组团和中心城区一体化发展。小编大致画了一下,如下图:据了解,城东大道高架快速路项目已经公布了相关规划,主要为:西起三环东路,东至徐贾快速路,道路全长约12千米,设计时速80千米,道路红线宽度50米,主线快速路采用高架快速路与地面快速路结合的形式,其中主线高架总长度约9.7千米,沿线共设平行匝道8对。 其中,全线共设立交5座,地面辅道桥梁3 座,分别为三八河桥、房亭河桥和老房亭河桥(汉源大道)。3处机动车地道(铜山路地道、汉源大道地道、站西路地道),1处人非地道。主线与多条横向道路相交,主要有民祥园路、汉源大道、振兴大道、鲲鹏大道、京沪高铁、徐淮高速、高新路等。等到建成通车后,城东大道快速路将与徐州高铁东站、高速公路的城东出口实现无缝对接,中间没有一个红绿灯,出行时间至少缩短2/3,将大大拉动城市向东发展,在改善城区交通、方便市民出行的同时,还大大提升了城市品位和档次。除此之外,就在1月中旬,市交通运输局对市民提问的“城东高架快速路东段何时通车?西段为什么停工?何时复工?何时通车?”的问题中,回复:1、城东高架快速路东段2020年上半年建成通车(即城东大道汉源大道以东这一段);2、西段因增加了徐州城市综合管廊主干线,须将管廊施工完成后方可进行高架桥主体工程施工,春节后将陆续进行开复工施工;但今年以来,突如其来的疫情,让各处施工进度都或多或少的受到了影响,不知道城东大道快速化改造,能否如期完成呢?小编当然希望是肯定的答案。 2月16日,我市城建重点工程地铁2号线、3号线建设现场,施工方在落实好各项疫情防控措施的前提下,按照安全生产各项要求,有序开展施工,确实做到疫情防控与复工复产两手抓、两手硬。二环北路——物资市场站区间已双线洞通,联络通道已施工完成。物资市场站——彭城广场站区间已双线洞通,联络通道已施工完成。右线盾构掘进至206环,左线盾构机组装完成,调试完成,始发条件验收也已完成。
|
|
